雨水收集模块安装施工全流程:七个关键步骤与质量控制

时间:2026-09-19 查看:5

施工质量决定系统成败

雨水收集模块系统“三分设备、七分安装”。模块本身很坚固,但防渗层破损、接口密封不严、基础不平整等问题,都可能导致渗漏、变形甚至整体失效。规范的施工流程是系统长期稳定运行的前提。

施工前准备

施工前应完成图纸会审与技术交底,明确池体尺寸、埋深、管线走向;模块、土工膜、土工布、管道等材料进场后逐批验收,检查外观、厚度与检测报告;现场按设计坐标放线,标记开挖范围。

七个关键施工步骤

第一步:定位放线

依据设计图纸,使用全站仪、水准仪等仪器确定水池位置与标高,用白灰撒出开挖边线,并做好周边安全防护。

第二步:土方开挖

按设计尺寸开挖基坑,一般需预留 0.8~1 米工作面并预留操作空间;机械开挖接近设计标高时改用人工修整找平,避免超挖扰动持力层;同时做好基坑排水,防止积水浸泡地基。

第三步:基础处理

坑底整平夯实,压实度一般要求不低于 93%~95%;其上铺设 10~20 厘米级配砂石垫层并压实,再浇筑 5~10 厘米厚 C15 混凝土垫层,确保基础平整、承重均匀。承载要求高的过车区域,宜采用配筋基础

第四步:防渗层施工

在垫层上依次铺设无纺土工布与防渗土工膜(常采用“两布一膜”,无纺布不宜低于 100 g/m²,PE/HDPE 膜厚度不宜低于 1.0~1.5 毫米)。铺设前清理基底尖锐物,土工膜搭接宽度不小于 15 厘米,接缝采用热熔焊接,并仔细检查有无破损漏点。

第五步:模块拼装

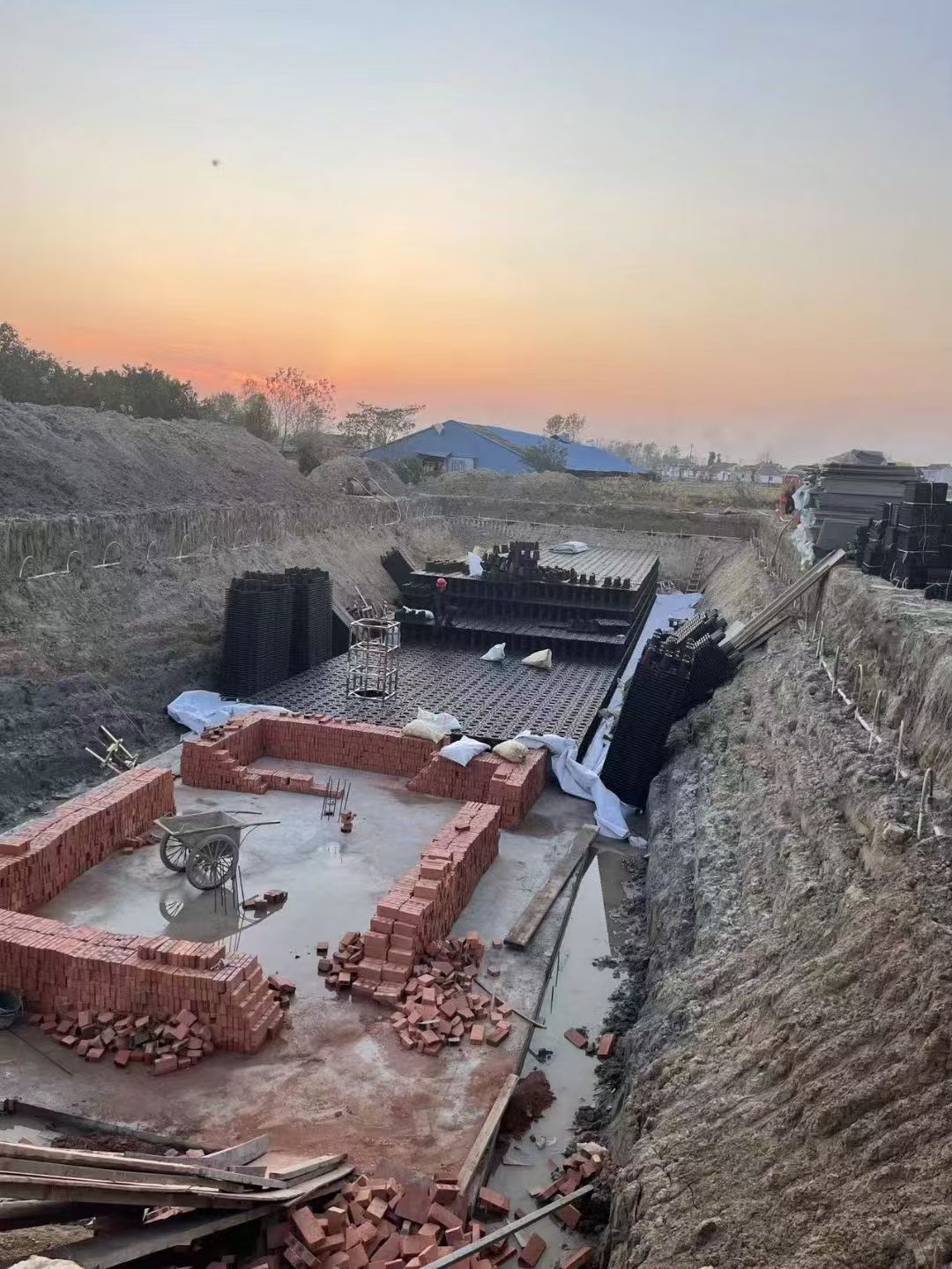

从池体中心开始分层码放模块,卡扣对准、逐层锁紧,上下层按设计要求错缝布置,保证整体稳固、不错位、不松动。拼装过程中避免重物直接冲击模块。

第六步:管道连接与池体包裹

进水管、出水管、溢流管、检查井按设计位置精准对接,接口密封严密;随后用土工膜和土工布将池体整体封闭包裹(防渗型水池),或按设计要求开放(渗透型水池)。

第七步:分层回填、闭水试验与调试

池体四周对称分层回填,采用轻压方式密实,防止模块受挤压变形;回填至设计标高后注水进行满水(闭水)试验,一般静置不少于 24 小时,观察水位变化与渗漏情况;试验合格后安装水泵、电控等设备,进行系统整体调试。

质量控制要点汇总

雨水收集模块施工质量控制要点

环节

关键控制指标

基础压实度

不低于93%95%

土工膜搭接

搭接宽度不小于 15cm,热熔焊接

模块拼装

卡扣锁紧、不错位、不松动

管道接口

对接精准、密封严密

闭水试验

注水静置不少于 24 小时无渗漏

回填

分层、对称、轻压密实



常见施工误区与提醒

常见的施工问题包括:膜材破损后未修补直接覆盖、模块直接放在未经整平的地基上、回填使用大块石或机械强夯、管道接口未做密封等。这些都会埋下渗漏或结构变形的隐患。建议由有经验的施工队伍实施,并在关键工序设置监理检查点,做到“膜不破、模块稳、管口不漏、水系通畅”。微信图片_20260919101443_168_108
